Byggedagbogen indeholder hele byggeforløbet i kronologisk rækkefølge. Lige fra vores reservation af byggegrund til, når huset er færdigt, vores indflytning i huset.

Juni 2005 Så skal haven ordnes og udhæng samt stern males. Det bliver rart ikke at se på rent, trykimprægneret træ.

15-10-04 Jubiiii - indflytning. Huset er færdigt!

11-10-04 HTH er i gang med at producere et par nye skabe i de rigtige farver. Murerne har fået lagt fliser og de er blevet fuget i dag og ser rigtig pæne ud. Jorden i haven er blevet grov planeret ud og skal nu blot planeres fint ud, så der kan blive sået græs.

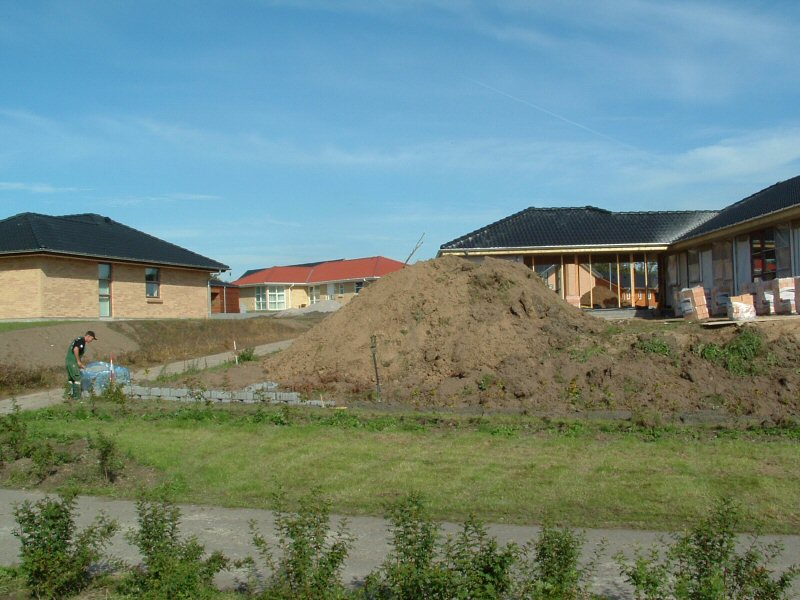

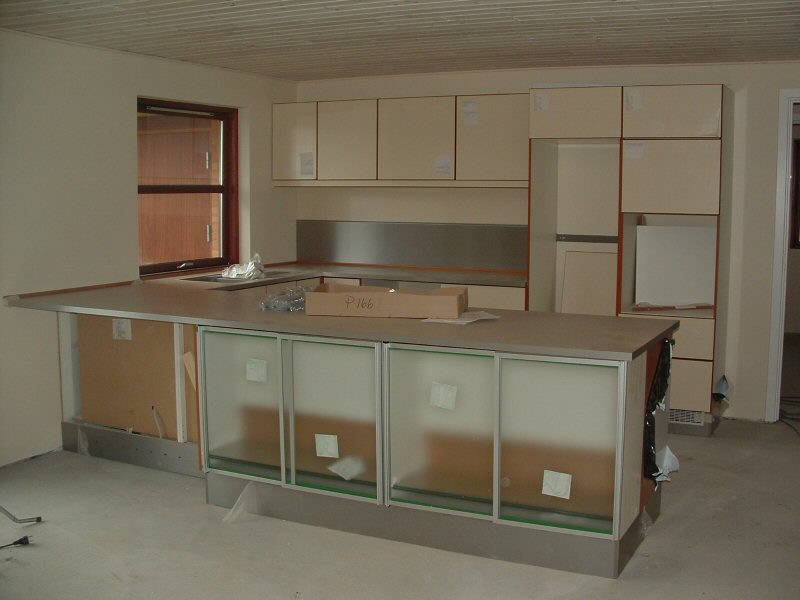

05-10-04 Dagen i dag er gået med at montere køkkenet færdigt. Bordpladerne, stænkpaneler og skabe er monteret, og det ser rigtig godt ud. Dog er der et par detaljer med, at de hvide hylder i skabene nogle steder kan ses og det er ikke helt i orden. HTH må finde en løsning!

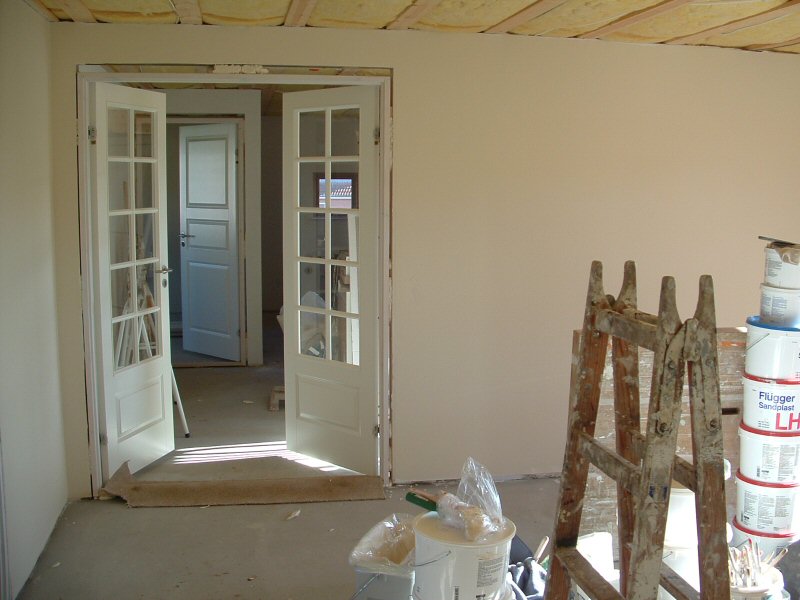

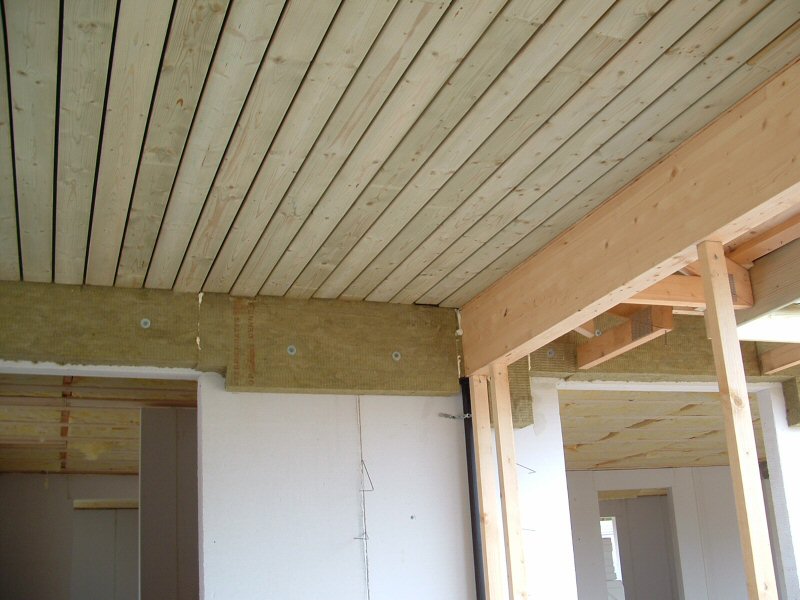

04-10-04 Efter en pause i skriveriet pga. flytning begynder vi lidt igen. Hele huset er malet færdigt og listerne på loftet monteret. De 2 badeværelsers elementer er ligeledes monteret og køkkenet er igangværende.
Desværre nåede huset ikke færdigt til 1 oktober så vi har taget ophold i det lokale gods's forvalterbolig - 220 m2 at boltre sig på :)


24-09-04 Glasvævet er limet på og halvdelen af huset er blevet malet.

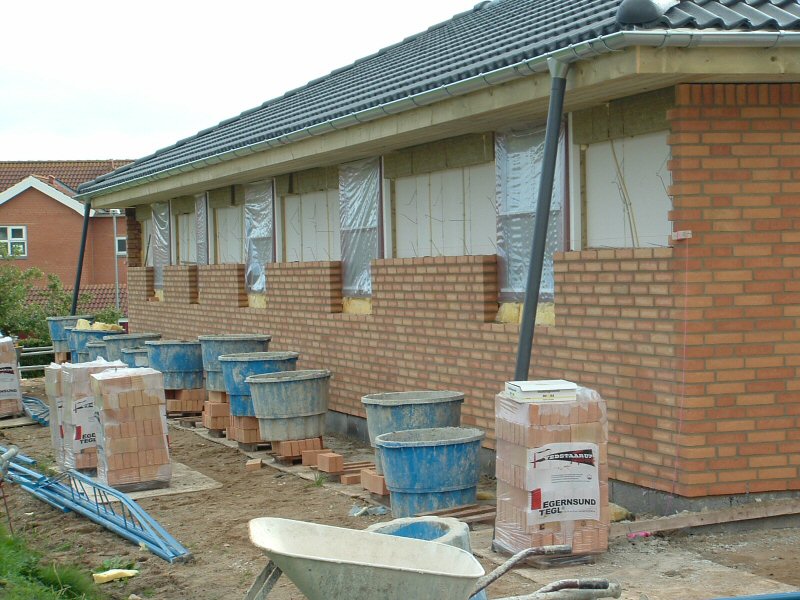

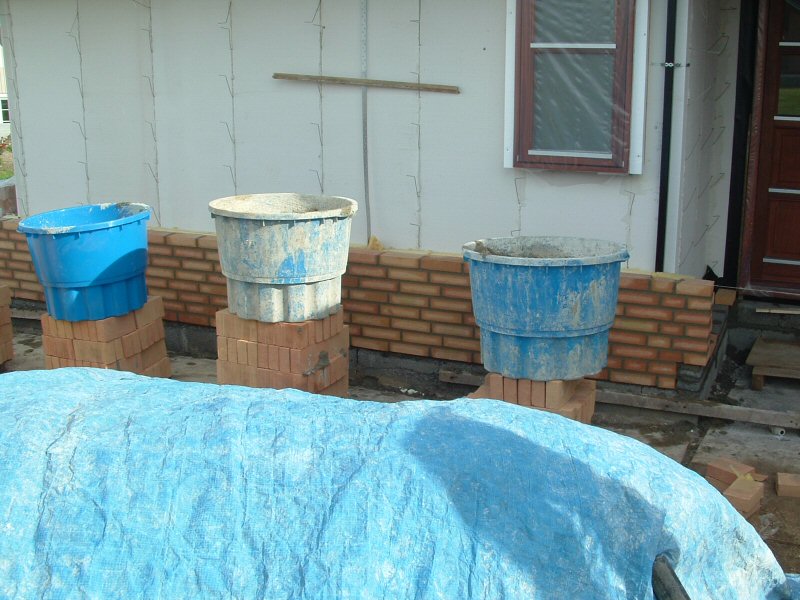

21-09-04 Malerne er for alvor gået i gang med at udbedre væggene og det forventes at glasvævet bliver sat på i morgen, onsdag.

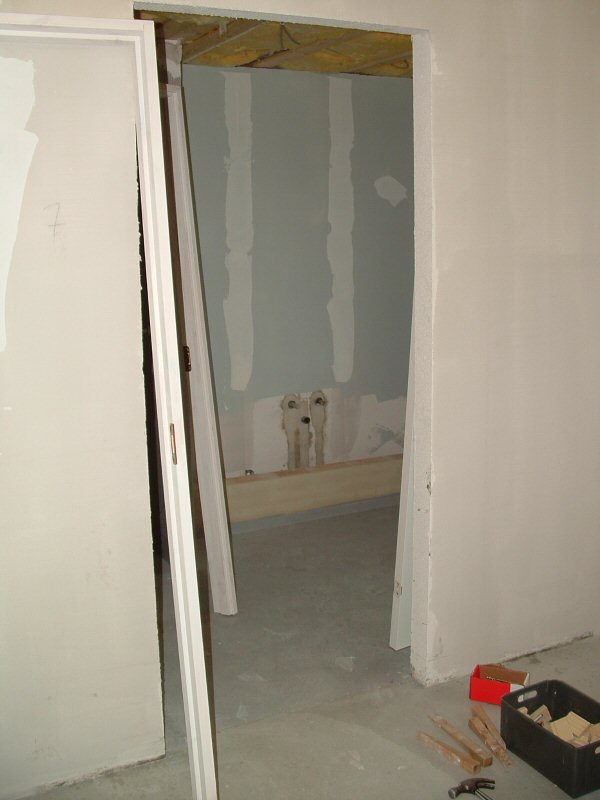

16-09-04 Begge badeværelser har fået lagt en plastcoating, og væggene er under behandling før glasvævet skal sættes på.


14-09-04 Carporten er færdig, rulleskift under vinduer er færdige og soklen er pudset. Nu afventer vi blot malerne og alle de andre :) Murerne har pakket sammen og kørt videre, sandsynligvis til Studstrup, hvor et nyt FM-hus er under opførelse.

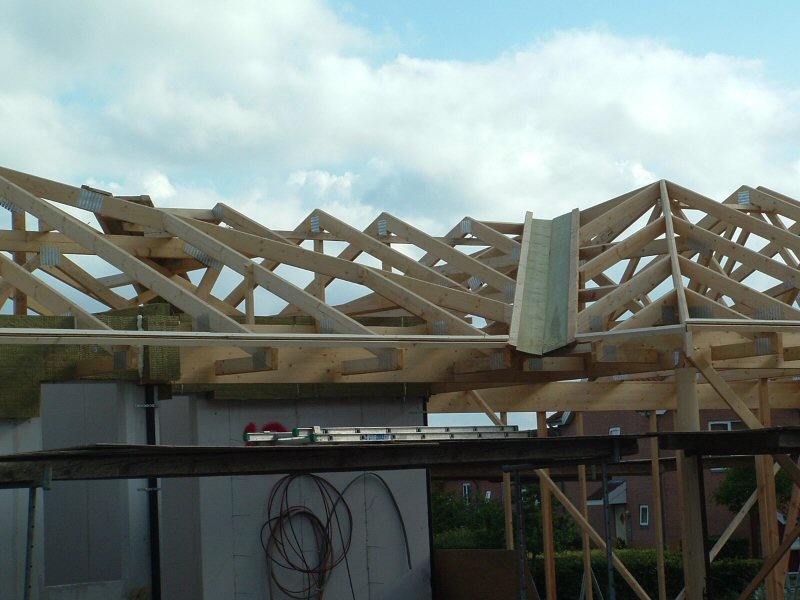

13-09-04 Det var desværre for mørkt at tage billeder da vi var hjemme fra arbejde, men der var ikke sket helt vildt meget (man bliver jo forvænt). Carporten var muret færdig og alle rulleskift under vinduerne var klar.



10-09-04 Der er ikke sket så meget i dag, men murerne har også fortjent en fridag. Karmene er blevet sat i.



09-09-04 Gulvene er huset er færdigstøbt og venter nu blot på at blive tørre. Carporten er næsten færdig. Der er kommet rulleskift under de fleste vinduer.



08-09-04 En stor dag. Støttemuren er færdig og den er rigtig flot. Samtidig er murerne færdige med at støbe gulve i huset!



03-09-04 En meget travl dag. Da den toppede var der beskæftiget 9 håndværkere. Murerne klarede sig selv og jeg startede dagen med at korrigere anlægsgartnerne, der skulle bygge vores støttemur i baghaven. Årsagen var, at jeg ikke havde overholdt en afstandsregel i lokalplanen, men blev gjort opmærksom på det af naboen og gudskelov nåede vi at rette det før vi kom i gang. Vi fik en ordentlig bunke jord af en af genboerne - stor tak til Arne Jensen fra nummer 26 :)

02-09-04 Murerne kløede på og nåede halvdelen af den østlige væg. VVS'erne gik så småt i gang med gulvvarme så det går den rigtige vej. Samtidig havde anlægsgartner Jesper Schmidt fået leveret 528 Super-8 sten, der skal bruges som støttemur i baghaven.



01-09-04 Murerne var i gang igen og nåede det meste af facaden og den sydvendte ende, og det ser godt ud. Elektrikerne klør også på og har fået sat stikdåser ind og lappet de kanaler, de har lavet til rørinstallationer.

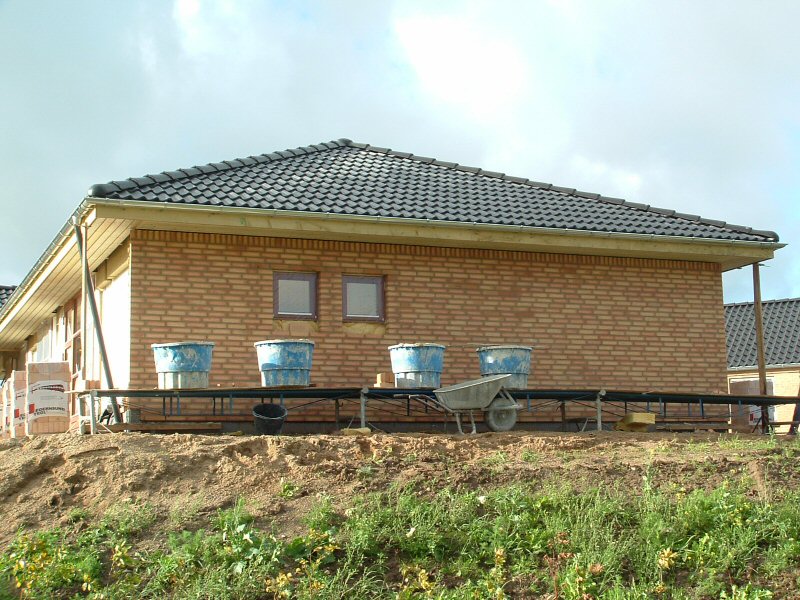

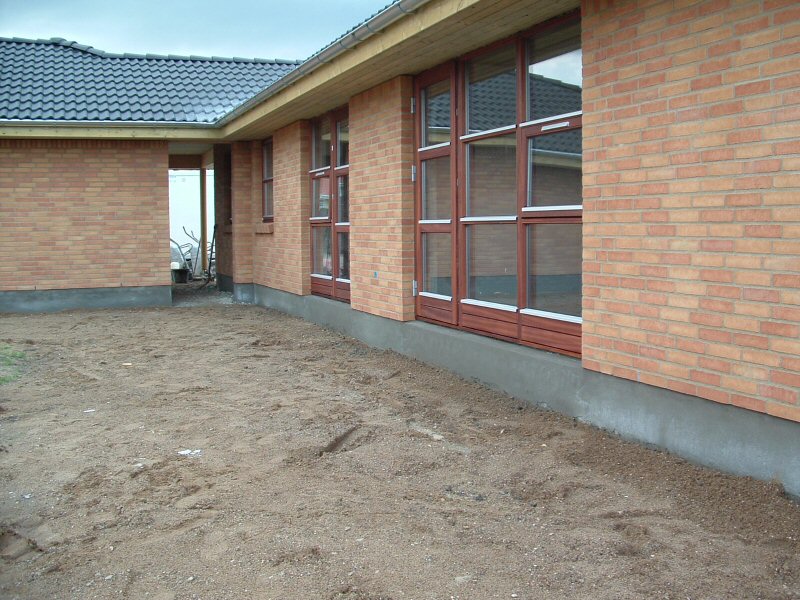

31-08-04 Murerne gik i gang fra morgenstunden hvor jeg og en byggesagkyndig fra Stokvad aflagde visit for at gøre status over det hidtil udførte. Der var et par enkelte ting, mest kosmetiske vi skulle være opmærksomme på, men ellers var han yderst tilfreds med byggeriets standard og også prisen :)  Elektrikerne fik ført de sidste kabler og murerne blev færdige med sokkelsten, så slidlaget nu kan lægges.

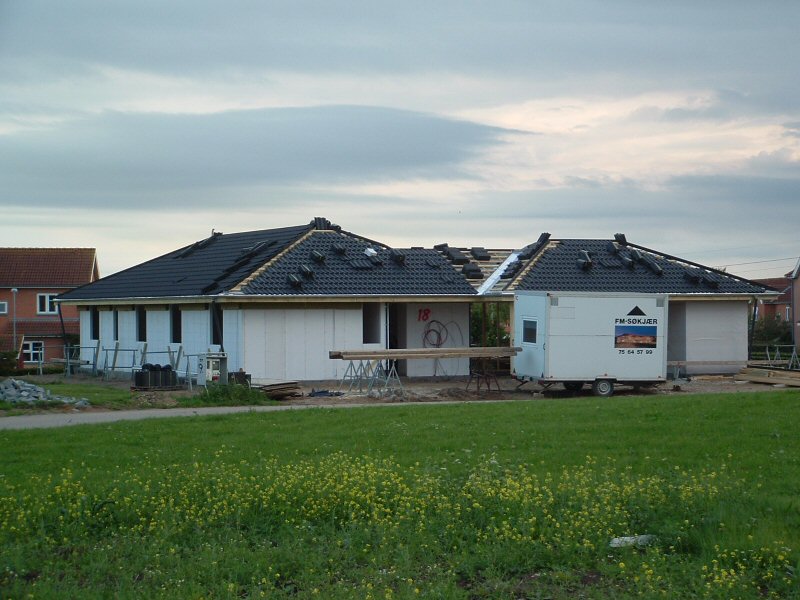

30-08-04 Så blev huset lukket med vinduer og døre. Elektrikerne er også så småt i gang med at trække rør til alle installationerne.

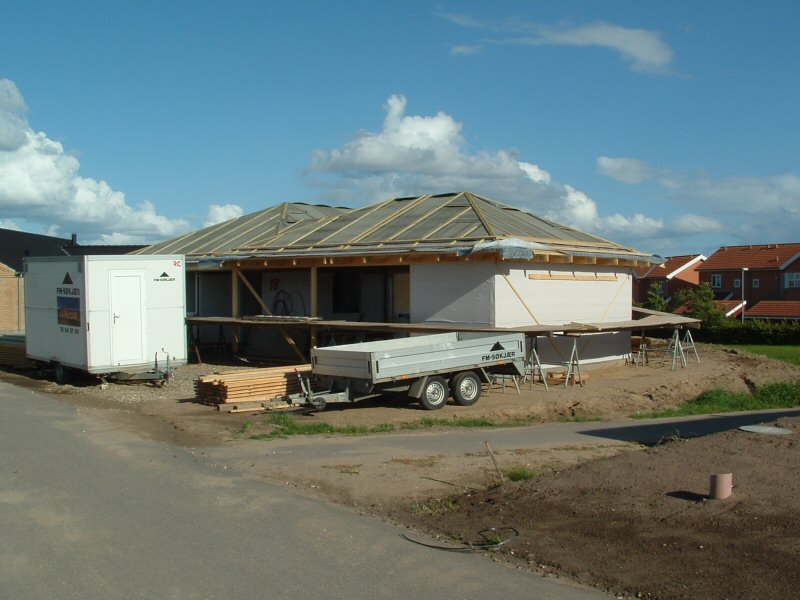

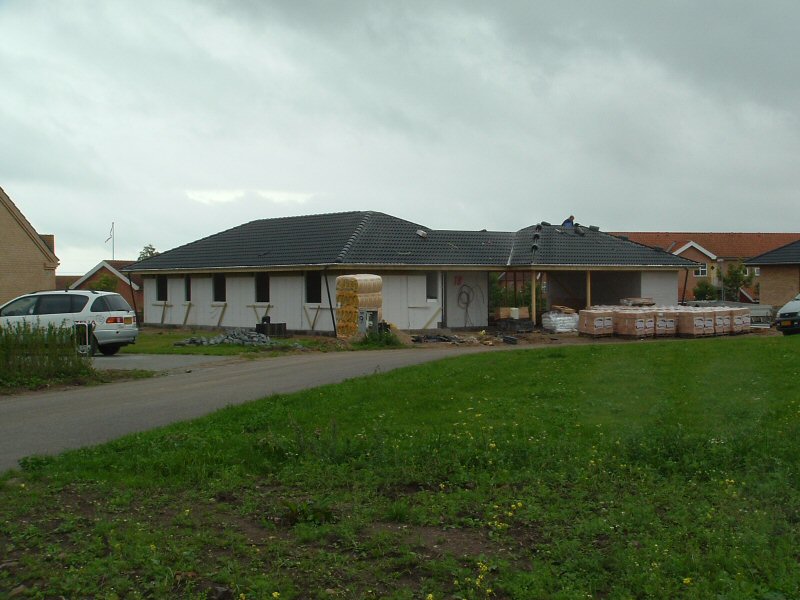

27-08-04 Taget er så tæt på at være færdigt. Arbejdet fortsættes ud på aftenen for at det skal blive helt færdigt.

26-08-04 Så kom tagstenene og det går stærkt! Loftet i carporten og alle udhængsbrædder er også på plads og det er rigtig flot lavet.

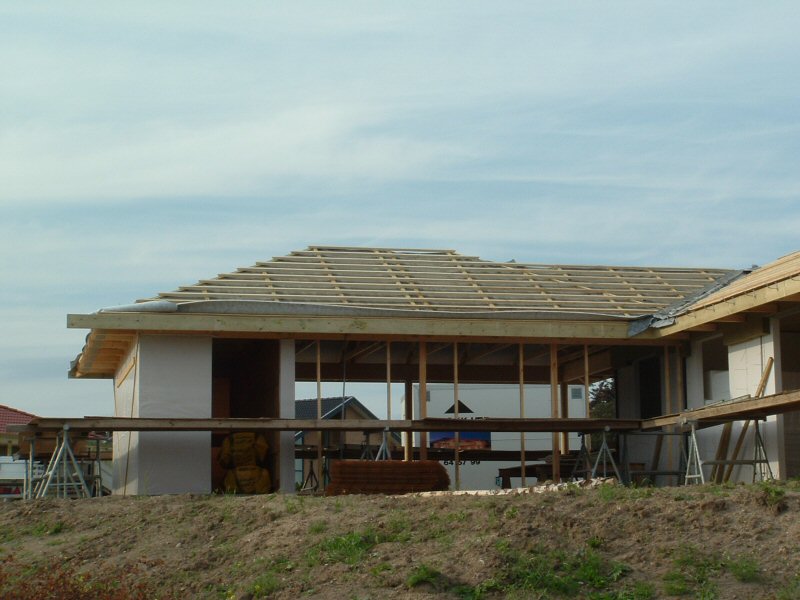

25-08-04 Alle lægter er lagt på taget så mon ikke snart der lægges tagsten på?

24-08-04 Tagrenderne er på plads og loftet er ved at blive banket på i carporten.

23-08-04 De tværliggende lægter er lagt på næsten hele taget og holderne til tagrenderne er på plads.

20-08-04 Redskabsrummet er blevet beklædt, så man begynder for alvor at ane hvordan huset ender med at se ud.

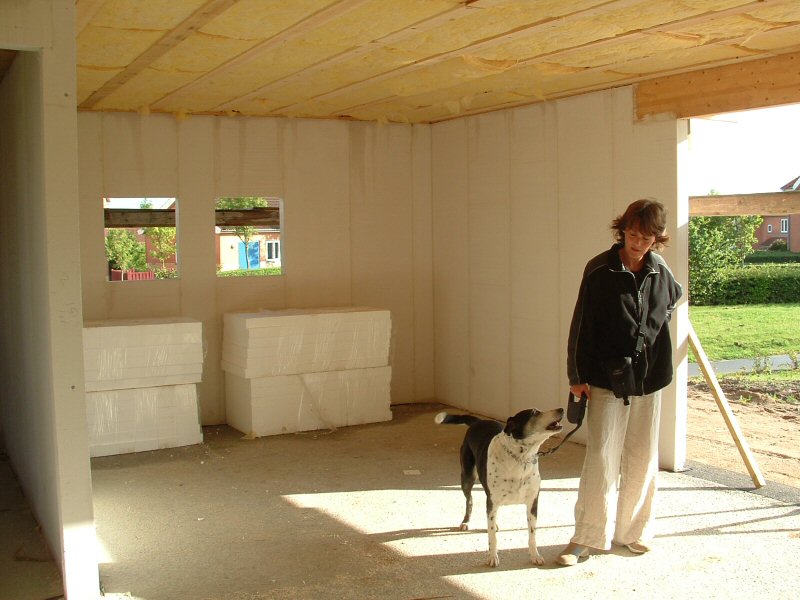

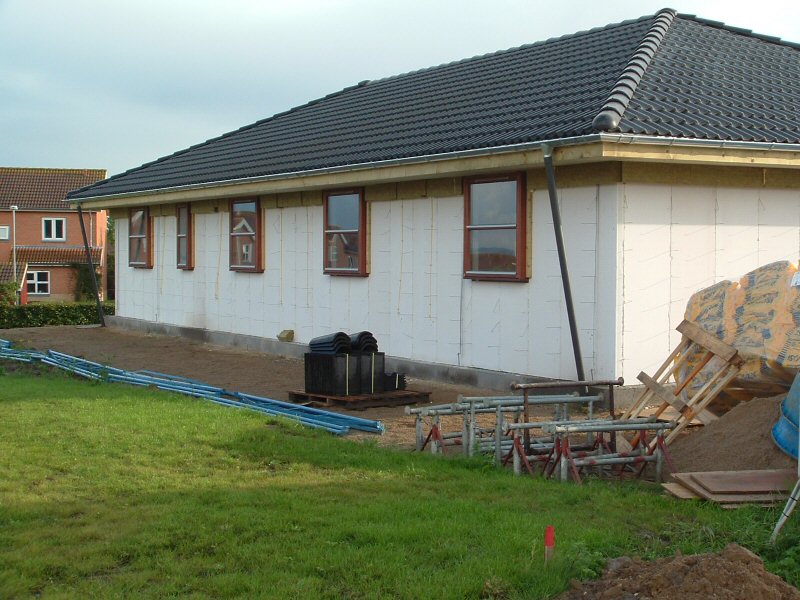

18-08-04 Huset er blevet dækket til og isoleringen lagt på loft og i carport.

17-08-04 Forbindelsen mellem hus og carport er færdig.

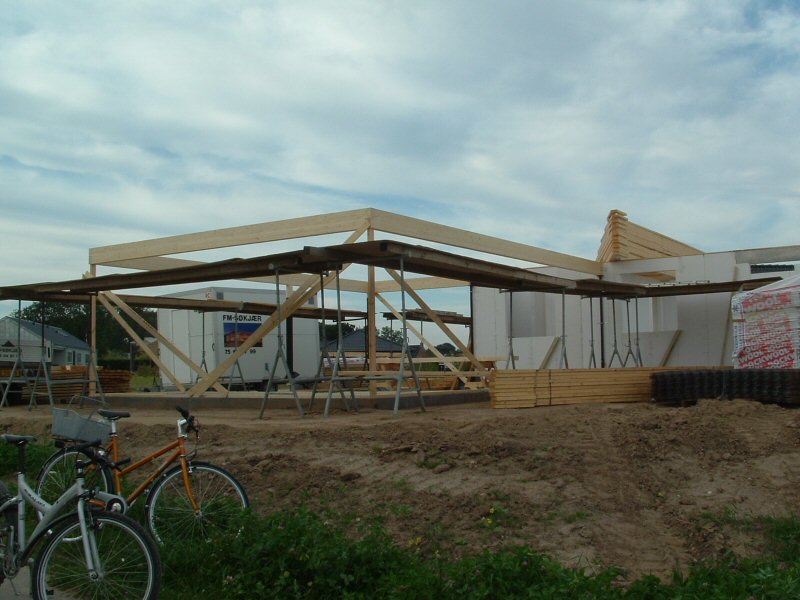

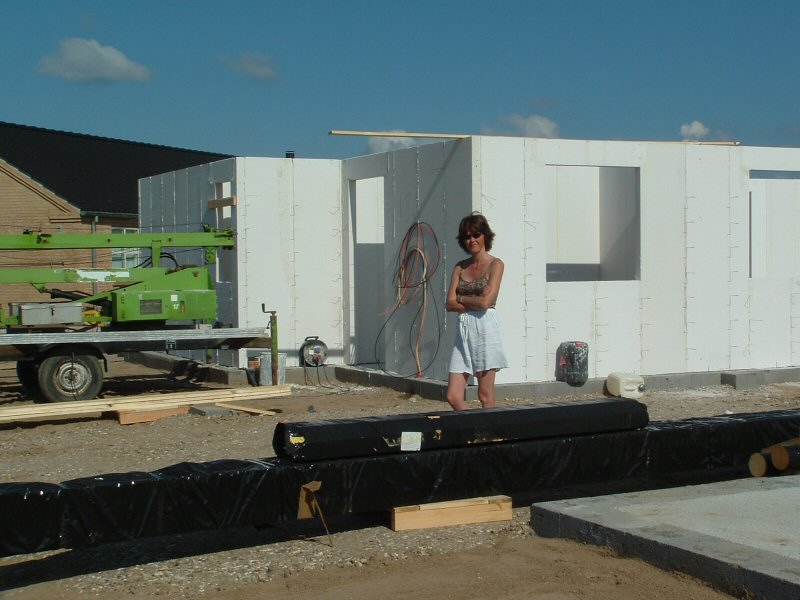

12-08-04 Så er spærrerne ved at komme på plads.

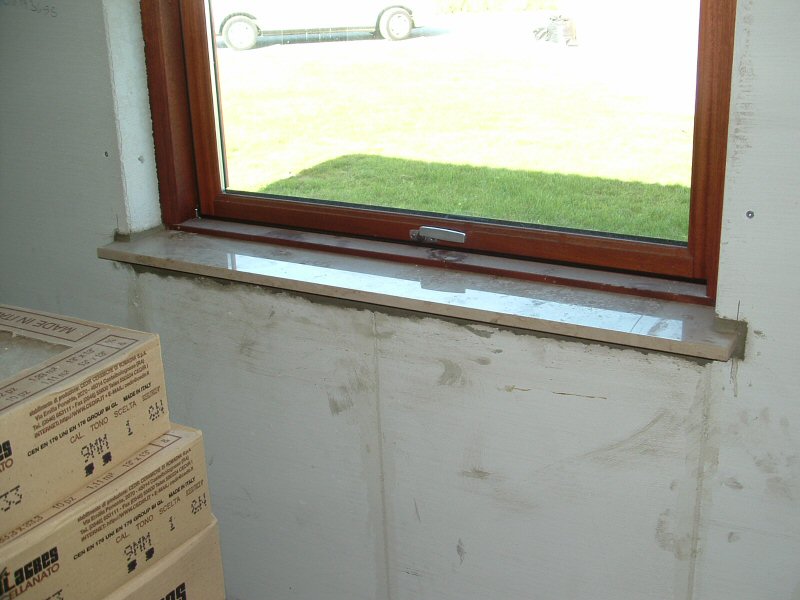

11-08-04 Spærrene er klar til at blive lagt og carporten tager form.

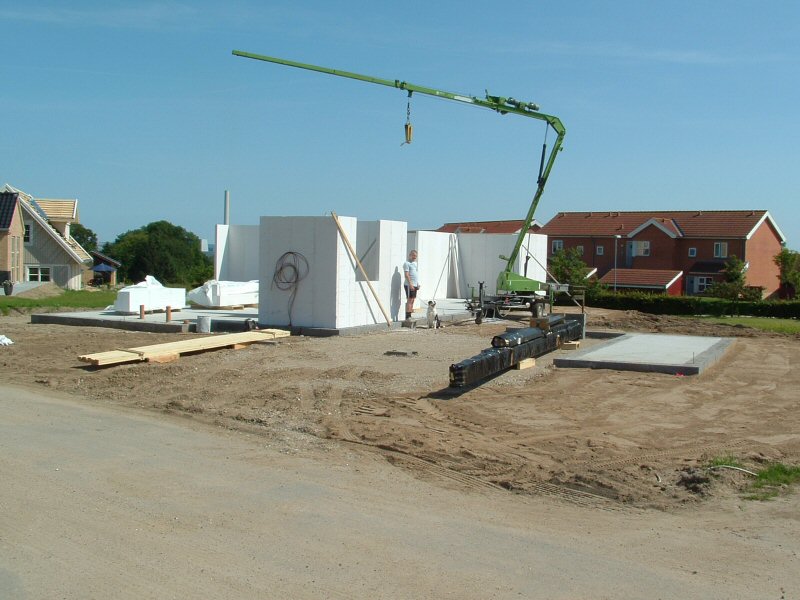

02-08-04 De sidste indervægge sættes op. Der manglede adskillelse af stue og køkken/alrum samt et par værelser.

29-07-04 Jubii - der sker noget. Indervæggene er ved at blive sat op.

27-07-04 Det endelige flisevalg foretages ved Stjernholm trælasthandel i Horsens. Vi ved hvad vi vil have og det tager ikke lang tid. Vi kigger selvfølgelig efter andre løsninger for at se, om der alligevel var noget, der kunne blive bedre, men nej - vores første indskydelse holder vand.
Herefter kører vi forbi Horsens tæppetorv, hvor vi skal vælge tæpper til de tre værelser. Vi havde krav til holdbarhed, bl.a. de skulle være velegnede til hårdt brug af kontorstole og det gik stærkt med at finde det rigtige. Prisen var i overkanten men alligevel ok.


26-07-04 Så er ferien slut og arbejdet starter op igen. Tilslutningen til fjernvarme, strøm og vand laves færdig.

05-07-04 Så er det tid til sommerferie for byggesjakket - suk ! ! !

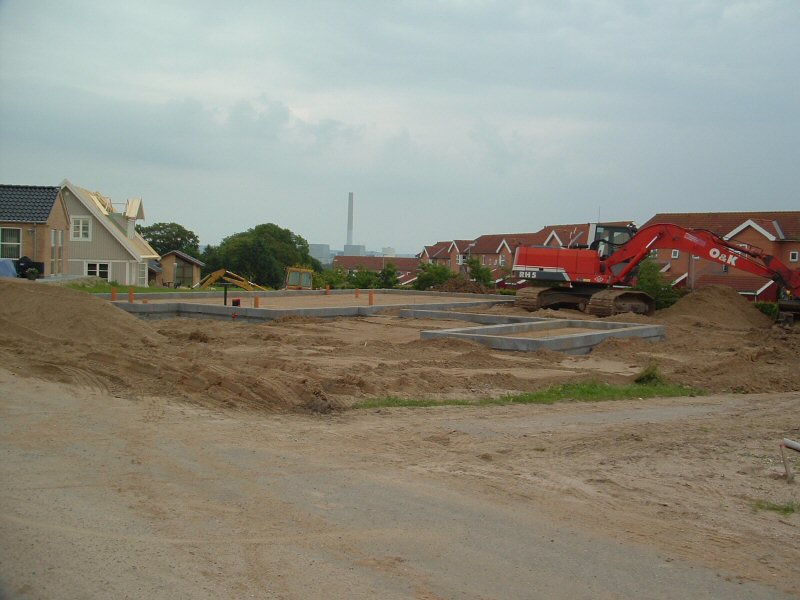

30-06-04 Efter en dags pause med fotograferingen kunne det konstateres, at fundamentet var blevet sat og kloakrør ligeså. Husets form er nu ved at være synlig og det ser jo godt ud.

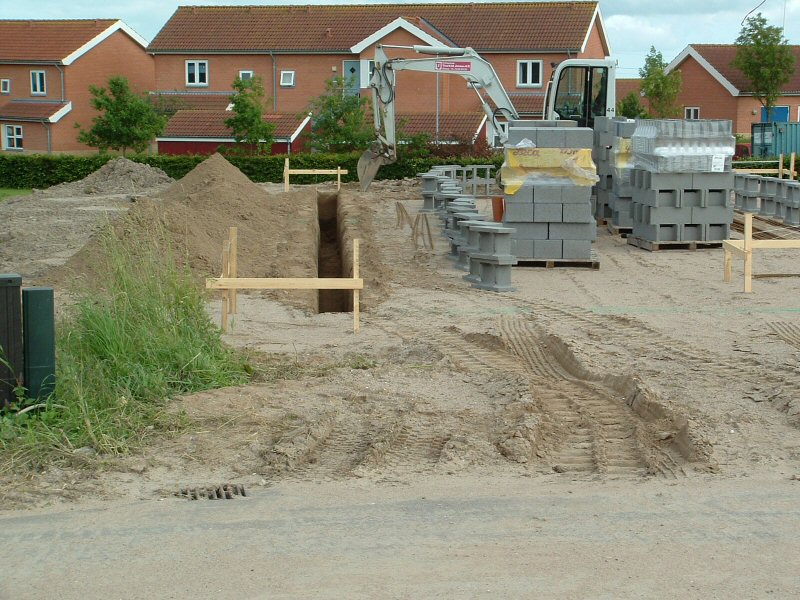

28-06-04 Så bliver der gravet ud til sokkel og sokkelstenene er gjort klar til at blive lagt i renden.

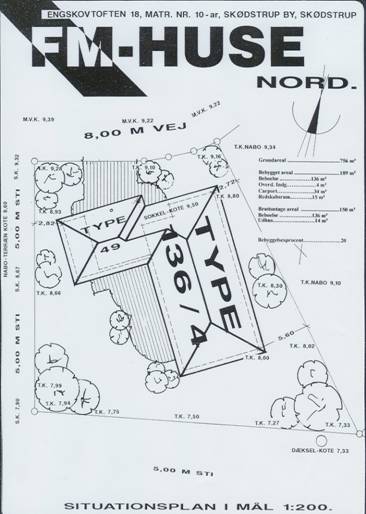

25-06-04 Huset er blevet afsat så soklen kan blive sat i starten af næste uge.



24-06-04 Så er der lagt en ordentlig omgang sand i hullet og det er blevet stampet og planeret.

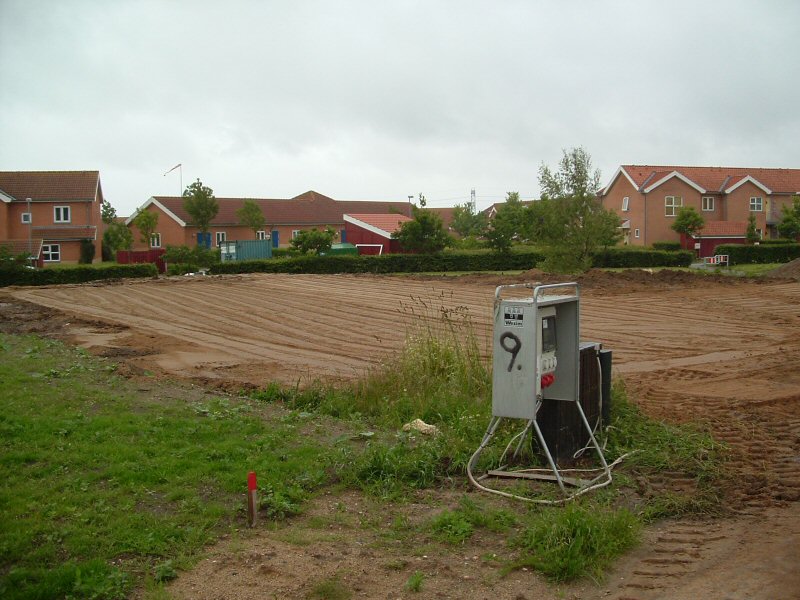

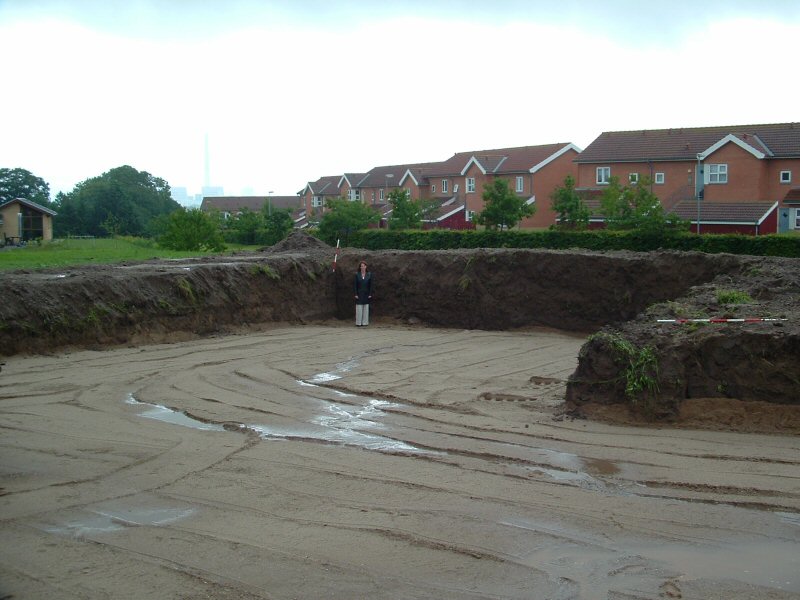

23-06-04 Funderingen er startet. Det første der gøres er at grave ca. en meters muld af. Denne muld fordeles til det, der på sigt skal blive til haven og er næsten nok til at grunden kommer op i nabohøjde. Dernæst køres der omkring 550 kubikmeter sand ned i det udgravede hul så huset står solidt og fast. Det skal være klart til fredag d. 25 juni, hvor husets fundament skal afsættes.

14-06-04 Byggetilladelserne kom fra kommunen og jeg kontaktede FM for at komme i gang. Da vi havde skubbet tidsplanen en del pga. byggetilladelser og vores rettelser til tegningerne kunne vi ikke forvente, at FM kunne starte lige med det samme men de rokerede på 2 andre byggerier og vi kom først i køen. Tak :) Byggestart sat til 23 juni!


April 04 Tegningerne på huset godkendes.

April 04 Kontrakten underskrives med FM-Søkjær som entreprenør.


15-03-04 Vi tager en tur til Horsens for at se et FM hus ude og inde.
Det var utroligt flot udført og særdeles flot finish, i forhold til nogle af andre demo-huse vi havde set på. Vi var herefter helt klar på at det var FM som skulle bygge. Selvfølgelig var servicen også en faktor, da det er vigtigt at kunne tale frit om tingene og få rettet de ting, der altid vil komme igennem projektforløbet.


08-03-04 Vi tager et møde mere med FM-Søkjær for at vælge de materialer der skal bruges samt gulve, fliser, mursten, døre, vinduer mv. Ud fra det enes vi om, at FM laver et tilbud, så vi ved hvad vi skal betale.


26-02-04 Indledende møde med et muligt byggefirma. Vi har set et af deres huse i Studstrup og finder det flot og samtidigt også i en rimelig prisklasse. På dette tidspunkt har vi kigget kataloger og priser fra Frydkjær, Eurodan, A-Z huse og Lasse Larsen Huse, men ingen af dem passer til det vi gerne vil have og prisen er for høj.
FM-Søkjær har derimod et attraktivt prisniveau og de skal først have betalingen når huset er nøglefærdigt - altså ingen rater her.
Mødet går godt idet at de har et hus, der passer uden den store tilretning og deres materialer er af god kvalitet.


25-02-04 Vi meddeler Grundsalg ved Århus Kommune, at vi ønsker at købe grunden. Dette gør vi først efter at have undersøgt jordbundsforhold samt placering af hus.


20-01-04 Vi var i tvivl. De grunde vi tidligere havde kigget på var desværre solgt, og den eneste anden grund, som vi mente opfyldte vores krav til sol på terrassen og mulighed for en ordentlig have var denne, men den havde en lidt sjov form og et stort fald nedad mod haven. Efter at have undersøgt hvad en fundering og udjævning ville koste samt havde fået en ide om hvilken type hus vi ville bygge var vi dog ikke længere i tvivl.
